インフレータブル製造リードタイム解説:現実的な25-45日生産工程

インフレータブル製造リードタイム解説:現実的な25-45日生産工程の分解

中国のインフレータブル工場10社に同じ案件のインフレータブル製造リードタイムを問い合わせると、15日から60日まで答えが分かれます。この差は、スケジュール提示の誠実さ、工場の受注残、サプライヤーがどこまで手抜きを許容するかの実際の違いを反映しています。海外向け卸売案件の生産ラインを10年以上運営してきた経験から、フルカスタム品の現実的なリードタイムは手付金入金からコンテナ積込まで25-45日です。繁忙期にはカテゴリーによって50日近くまで延びることもあります。

本記事では、この期間を工場で実際に進行する5つのフェーズに分解します。初めての輸入業者、夏のシーズン期限を抱えるレンタル事業者、本番日程が固定されているイベント会社が、想定外なく計画を立てられるようにします。

カスタムインフレータブル生産の5フェーズ

フェーズ1:デザイン・サンプル承認(3-7日)

あらゆるカスタム案件はCADスケッチ、カラースペック、(ブランド品の場合は)ロゴデータから始まります。バイヤーがCMYKベクターデータを送り、24時間以内に校正を承認するクリーンな案件なら、このフェーズは3日で完了します。一般的な案件は5-7日です。遅延はほぼ常にバイヤー側で発生します。再描画が必要な低解像度ロゴ、途中でのパントーン変更、承認前に上司確認が必要な担当者などです。

カスタムテーマ型インフレータブルキャッスル・バウンサーのような複雑なテーマ系の案件では、本裁断前に30x30cmの有料溶着サンプルパッチをお勧めします。4-6日延びますが、この業界で最も高額なミス、つまり12mの製品が誤ったロイヤルブルーで仕上がる事態を防げます。

フェーズ2:生産スケジューリングと待ち行列(5-10日)

デザインが確定し30パーセントの手付金が入金されると、案件は生産キューに入ります。中規模工場は裁断台を8-12台並行稼働させ、週におよそ25-35台のカスタム品を処理します。11月から2月はキューが短く、案件が裁断台に乗るまで3-4日です。3月から7月は同じ工場でも7-10日の待ち行列を抱え、4月下旬発注で7月4日納期の案件は頻繁に間に合わなくなります。

工場は手付金入金日で優先順位を決め、PO日付では決めません。同日電信送金するバイヤーは、5日かかったバイヤーを追い越します。たとえ両方のPOが同じ月曜日に署名されていてもです。

フェーズ3:裁断、溶着、縫製(15-25日)

ここがカスタムインフレータブル生産時間の中核で、サイズと複雑さが幅を決めるフェーズです。シンプルなパネル柄の4x4m家庭用バウンサーは、裁断、高周波溶着、補強縫製を12-15日で通過します。スライド、クライミングウォール、3色エアブラシ仕上げの10x10mコンボ機は18-22日必要です。内部階段とデュアルレーンを持つ25m業務用ウォータースライドは、22-28日が定番です。

このフェーズ内の内訳はおよそ次の通りです。

  • 裁断(2-4日):CNCプロッターが承認パターンから0.55mmまたは0.9mmのPVCパネルを切り出します。
  • 印刷・エアブラシ(3-6日):白パネルへのデジタル印刷に加えエアブラシでディテール追加。乾燥時間は妥協できません。短縮すると1シーズンのレンタルでインクが割れます。

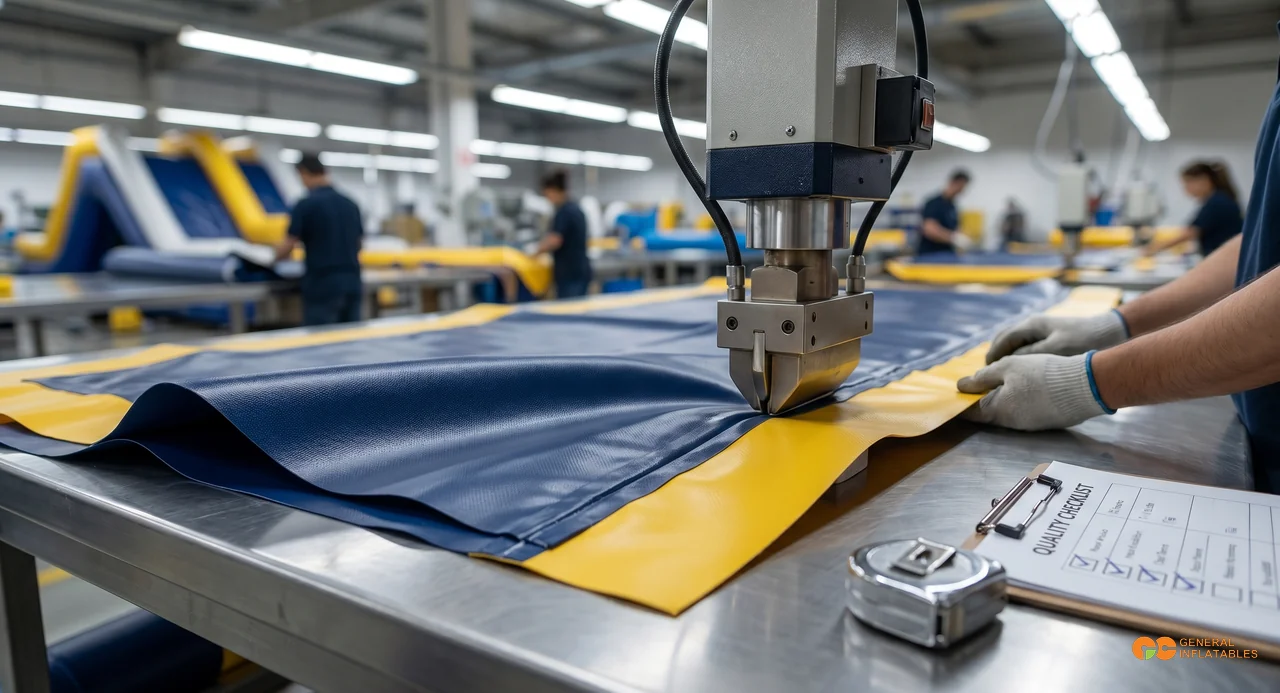

  • 高周波溶着(5-10日):熟練の溶着工が1時間あたり構造シーム8-12メートルを処理します。
  • 補強縫製(4-6日):応力点でのダブルステッチウェビング、Dリング、アンカーループ、ブロワースリーブ。

業務用ウォータースライド製作は、内部水路シームを2回溶着して個別に加圧試験する必要があるため、複雑さの次元がさらに増します。同じ占有面積のドライコンボ機と比べて、ウォータースライドが溶着ラインで通常4-6日長く滞留する理由はここにあります。

フェーズ4:QC、エアホールドテスト、梱包(3-5日)

誠実な工場は業務用すべての製品に24時間の膨張エアホールドテストを行います。許容圧力損失は24時間で8パーセント未満です。それを超えるシームは溶着工に差し戻されます。この工程を飛ばすことが、購入から2か月以内に形が崩れる製品をバイヤーが受け取る最大の理由です。梱包にはもう1日追加されます。真空ロール、PEフィルム巻き、ブロワー別箱詰め、貨物ラベル貼付です。最低3日、QCで手直しが出た場合は5日見ておいてください。

フェーズ5:コンテナ予約・港湾作業(3-7日)

多くのバイヤーがこのフェーズを忘れます。梱包完了から寧波または上海を出港するまでさらに3-7日かかります。コンテナ予約(1-2日)、工場から港までのトラック輸送(1日)、港湾積込と税関(2-4日)。海運繁忙期(8-10月)には混雑だけで10日まで延びることがあります。エンドカスタマーに提示するあらゆるインフレータブル納期にこのバッファを組み込んでください。

リードタイム短縮のためにバイヤーができること

タイムライン短縮は主にバイヤー側の摩擦を除去することにかかっています。案件が裁断台に乗ったあと工場が時間を失うことはまれで、遅延は開始時と支払いマイルストーン周辺に集中します。次の4つの実務的な対応で、提示リードタイムから7-12日が安定して削れます。

  1. PO署名前にデザインを提出する。最初の問い合わせ時にベクターロゴ、パントーン番号、パネルレイアウトのスケッチを送ってください。これにより工場が見積交渉と並行して裁断パターンを先行準備でき、フェーズ1が7日から2日に圧縮されます。
  2. 可能な限り標準サイズを受け入れる。5x5mや8x6mの占有面積は既存パターンで走ります。5.3x4.7mのカスタム占有面積は新規パターン作成を強制し、2日余計にかかりパターン費用も発生してマージンを侵食します。
  3. オフピーク(1月-3月)に発注する。オフシーズンのキュー時間は10日から3日に下がり、ラインを稼働させ続けるため工場が条件面でも譲歩することが多くなります。1月下旬に夏用フリート発注をするオペレーターは、4月発注の競合より先にコンテナを受け取るのが常です。
  4. 手付金は同週ではなく同日に送金する。地域によっては銀行の国際送金処理に3日かかります。社内のAPタイムラインにこれを織り込んでください。手付金が送金中である1日は、あなたの案件がキューで1日後退する日です。

カスタムブランド広告用インフレータブル・企業マスコット型では、溶着以上にデザイン承認がタイムラインを支配します。1週目にダイラインを承認すれば、3週目にまだ校正を直している競合より2週間早く完成品が出荷されます。

赤信号:15日納期が非現実的な場合

サプライヤーがフルカスタム10x10mコンボ機を15日で見積もったら、距離を置いてください。裁断、溶着、縫製だけでも特急ラインで最低12日必要で、デザイン、キュー、QC、梱包の時間はゼロです。15日納期の約束は、次の3つのうちのいずれかを意味し、すべてバイヤーに不利です。

  • QCのエアホールドテストが省略されている。24時間加圧試験なしでは、シーム欠陥がそのまま倉庫に届き、顧客の最初のレンタル週末に表面化します。
  • 既存品にラベルを貼り替えている。一部のサプライヤーは在庫から1台引き出し、ロゴパッチを交換してカスタムと称します。シール1枚の汎用品にカスタム価格を支払うことになります。
  • 補強縫いがダブルステッチからシングルステッチに削られている。初日は外観が同じですが、40-60レンタルサイクル以内にアンカー部で破断します。

フルQC込みの業務グレードバウンスハウス製造時間の現実値は最低25日です。複雑なテーマ案件におけるOEMインフレータブルリードタイムの現実値は35-45日です。これより大幅に速いと約束する工場は、工程について嘘をついているか、半年以内に保証クレームを引き起こす要素を削っているかのいずれかです。

最良の保護は手付金前の検証です。書面の日次生産スケジュール、QCリーダーと溶着主任の氏名、裁断・溶着工程からの週次写真を要求してください。検証チェックリストの詳細は商社マージンを排除した工場直接仕入れガイドで解説しており、校正、ダイライン、色合わせの手順はブランドインフレータブルのカスタムデザイン承認ワークフローで詳述しています。

納期から逆算して計画する

製品が現場に着いている必要のある日付から逆算してください。7月4日に間に合わせる必要がある米国東海岸の輸入業者は、寧波からの海上輸送30日、内陸トラック輸送と通関7日、倉庫受入と膨張テスト5日を見込むべきです。工場後で42日です。生産平均35日を加えると、手付金は4月下旬までに入金されていなければなりません。この計算を圧縮しようとするオペレーターは結局、海上の5倍のコストで空輸することになり、レンタルシーズン全体の利益を失います。

リードタイムは交渉対象ではありません。裁断、溶着、乾燥、輸送の物理的制約です。付き合う価値のある工場は本当の数字を伝え、書面のスケジュールを渡し、それを守ります。

カスタムインフレータブルの発注を計画中ですか?早めにタイムラインを確定しましょう。

弊社生産チームは手付金前に日次の精密スケジュールをお渡しし、製作全体を通じて週次の進捗写真をお送りします。コンボインフレータブルカタログをご覧いただき、納期に合わせたリードタイム見積をご請求ください。
